Willkommen

Informationen & Neuigkeiten

26.02.2021

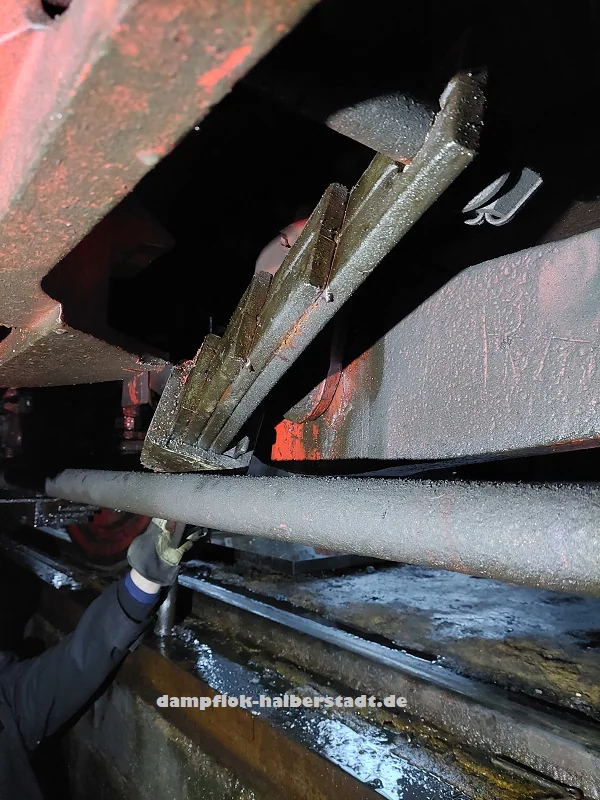

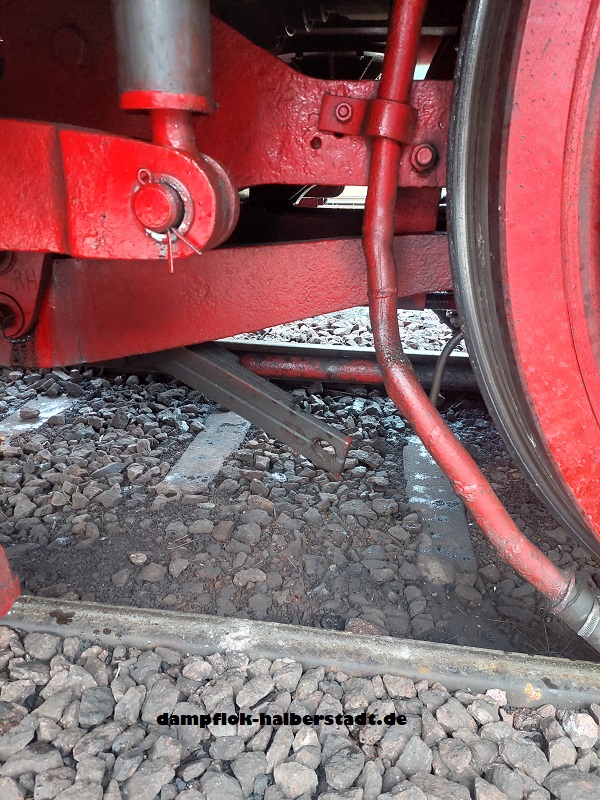

Kleine Schritte, aber es geht weiter an der V10B

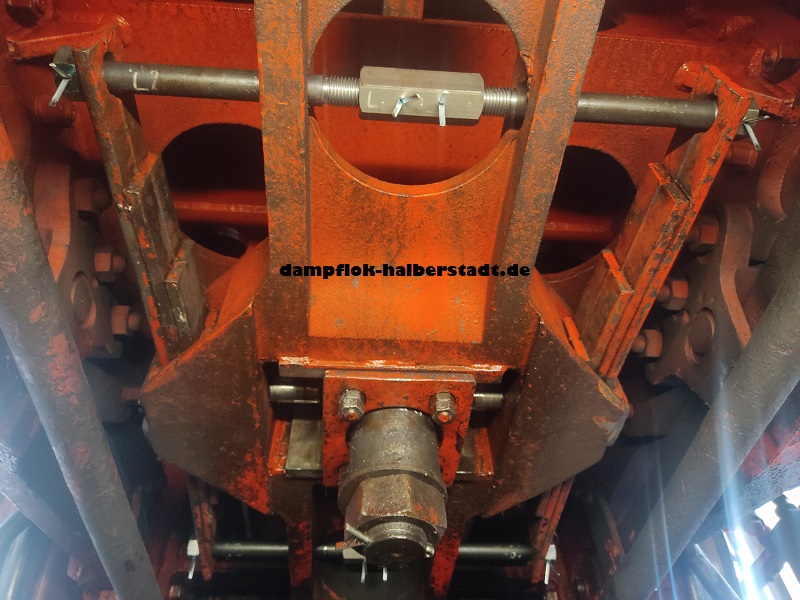

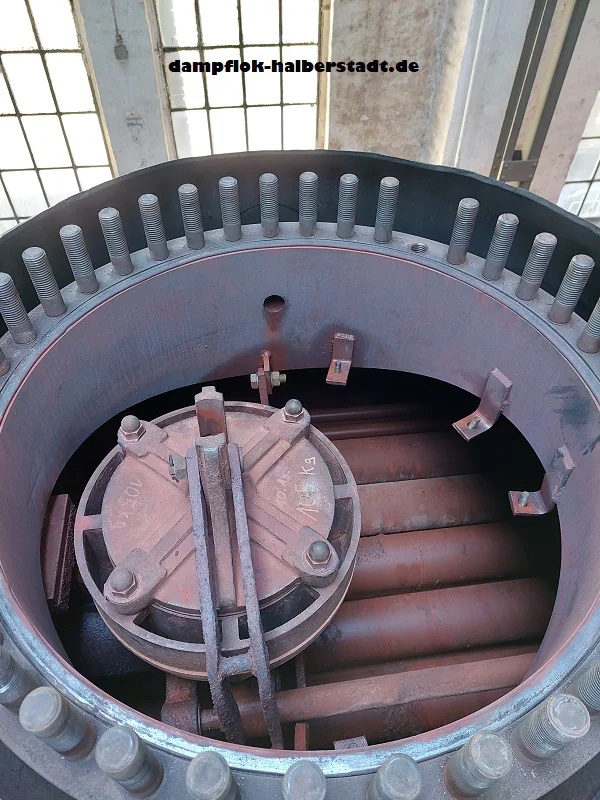

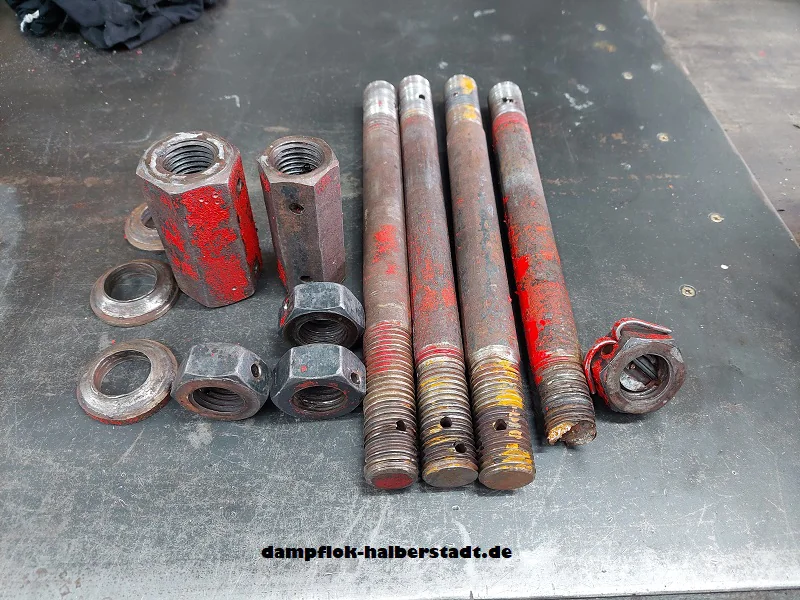

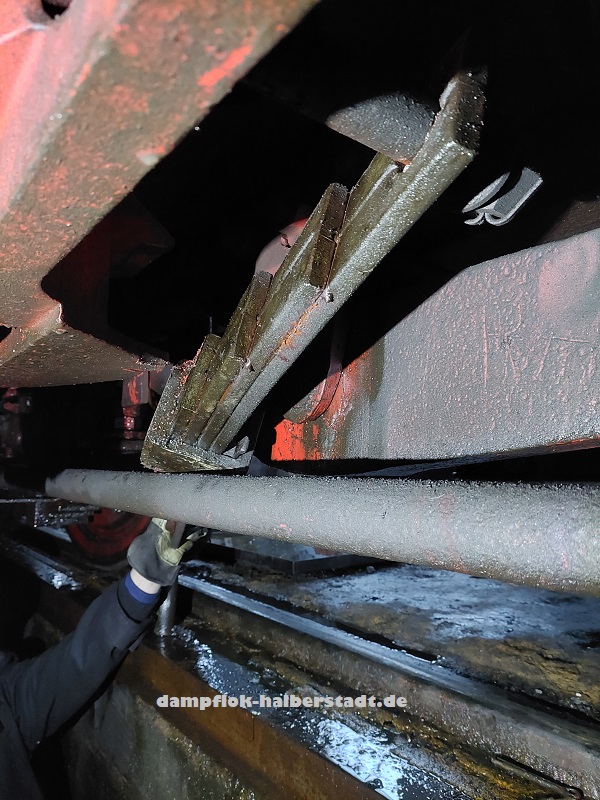

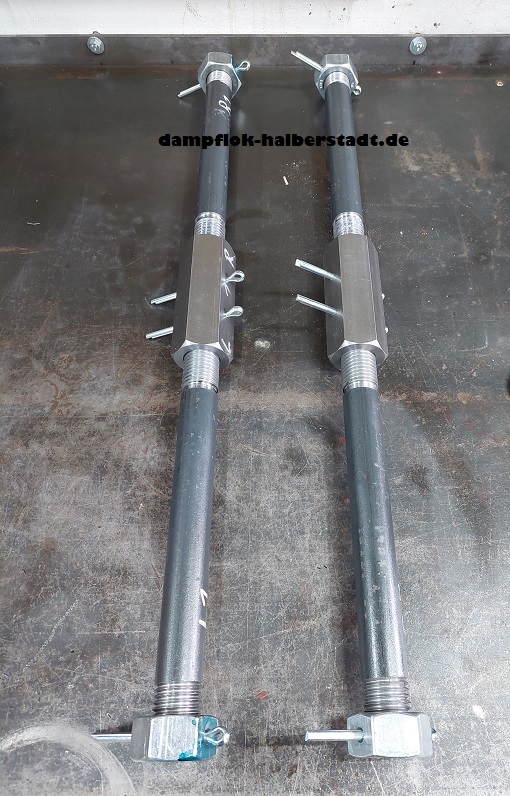

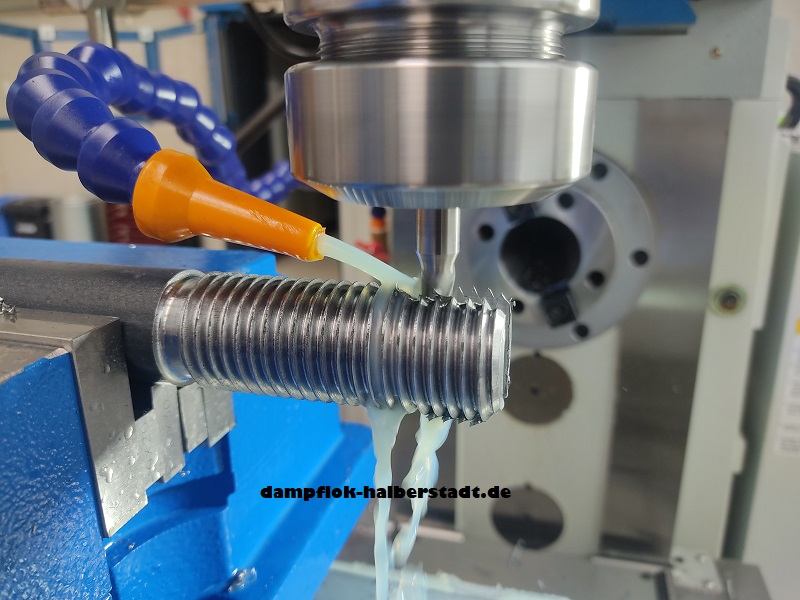

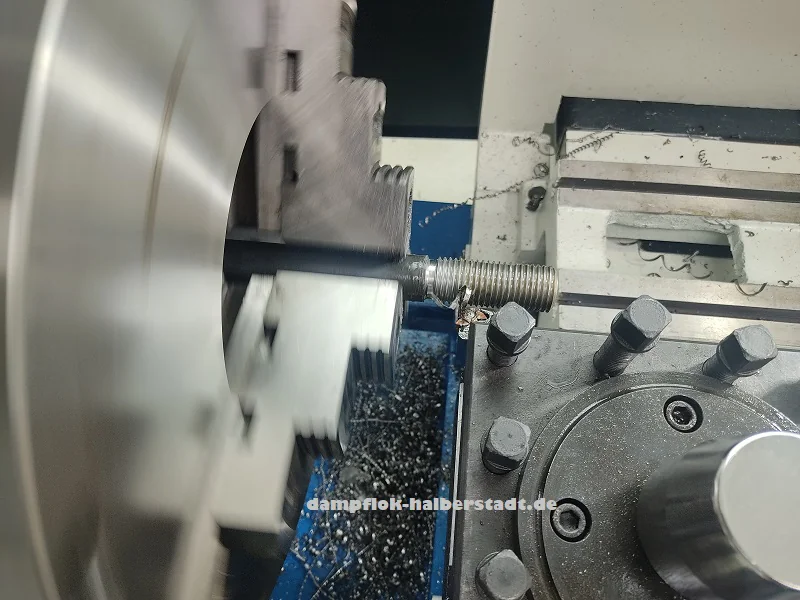

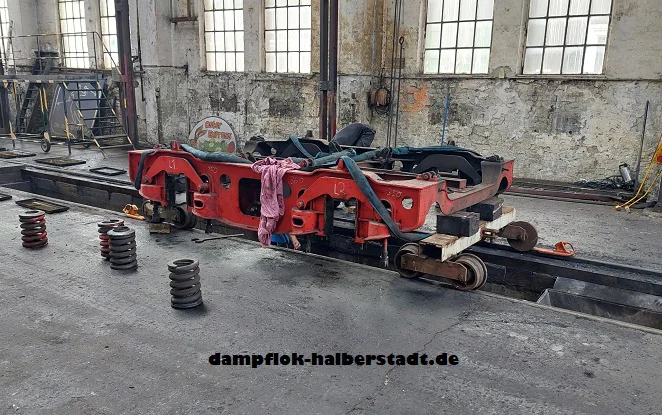

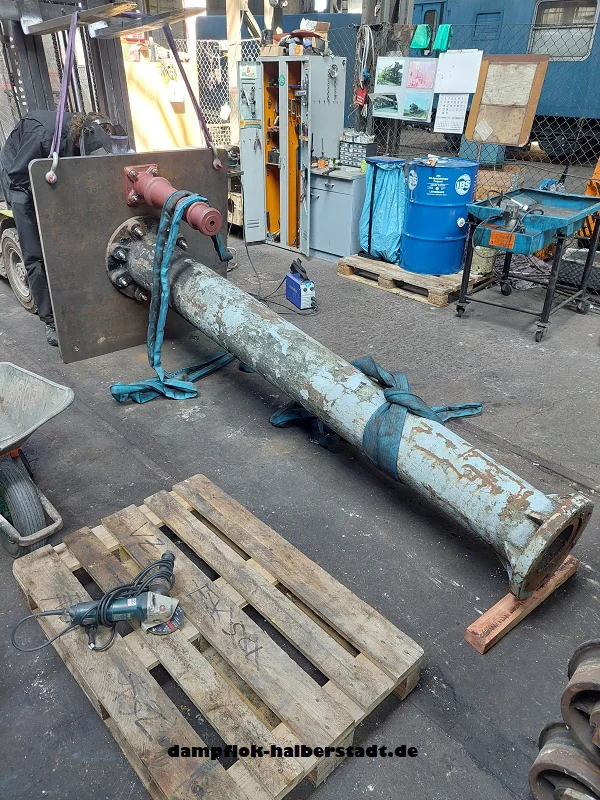

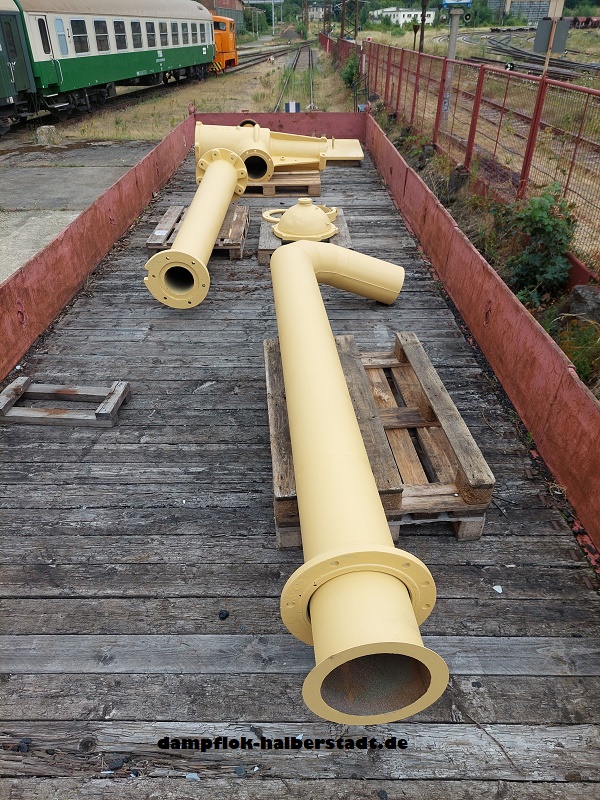

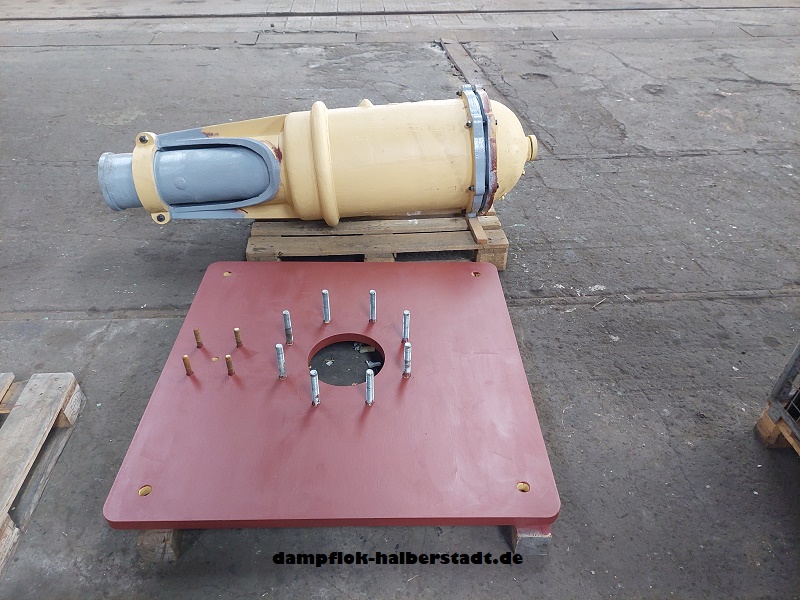

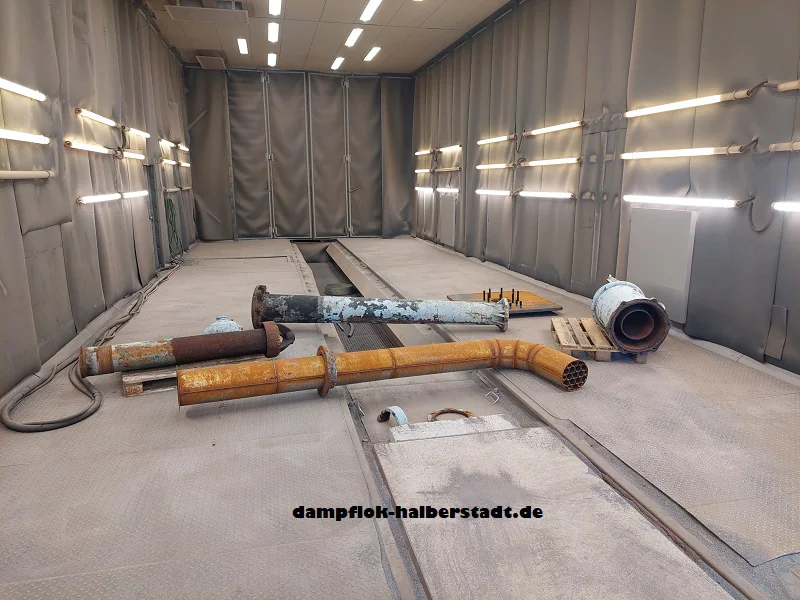

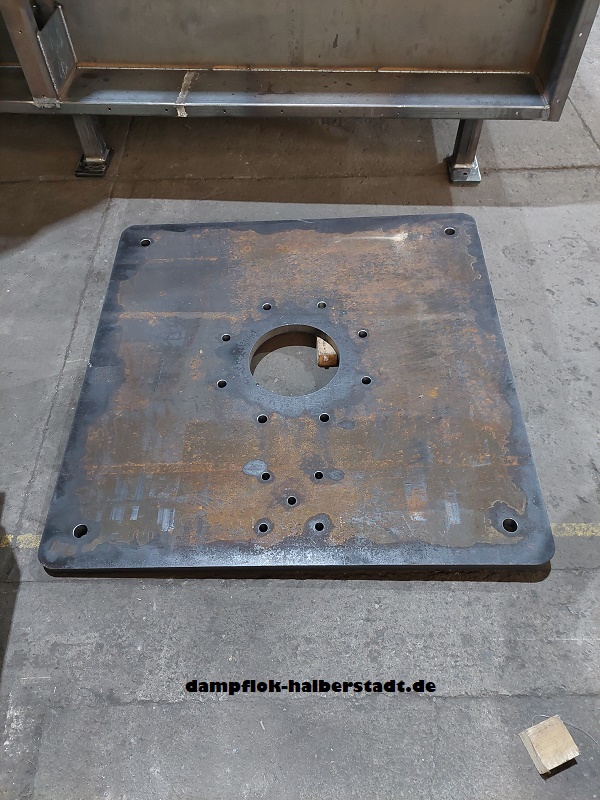

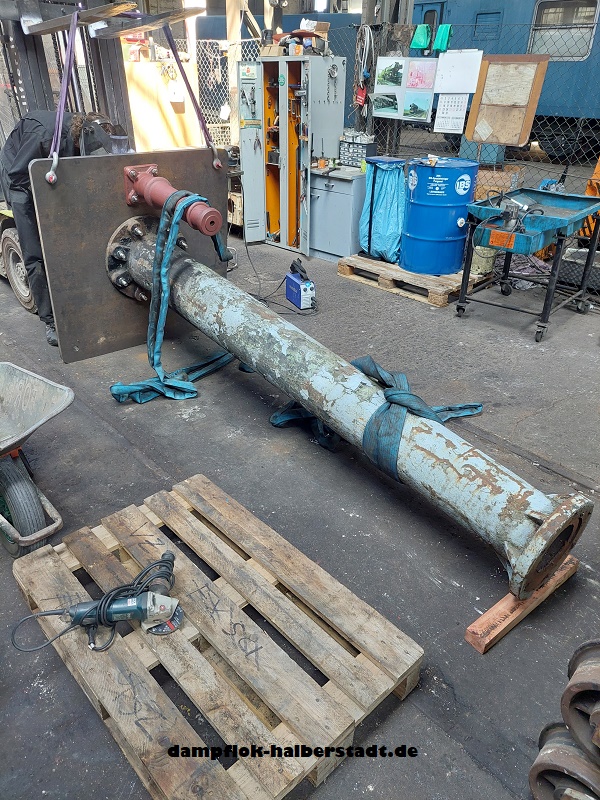

Auf Grund der aktuellen Situation können wir im Moment nur eingeschränkt im kleinen Kreis an unserer Diesellok arbeiten, aber natürlich geht es weiter. So konnte die Prüfung der Radsätze durch durch eine zugelassene Firma abgeschlossen werden und die Radsatzgruppe zweimal mit Grundierung gestrichen werden. Bei der Prüfung der 8 Federspannschrauben sind leider 3 Stück durchgefallen und mussten neu angefertigt werden. Ebenso erfolgte bereits Ende des letzten Jahres die Prüfung der 4 Tragfedern. Nach dem Stück für Stück die Teile wieder bei uns eintrafen , konnten die Federspannschrauben und Tragfeder eingebaut werden. Auch die Abgasanlage wurde komplett demontiert, gereinigt und mit hitzebeständiger Farbe behandelt. Im Januar wurde  der Rahmen vermessen, somit steht dem Einachsen der Lok fast nichts mehr im Weg. Die Arbeiten im Rahmen der Bremsrevision Br.3 konnten mit der Montage der aufgearbeiteten Bremsarmaturen und großen Teilen der mechanischen Bremse fast abgeschlossen werden. In dem kommenden Wochen erfolgt die Prüfung der Luftbehälter und des Tanks durch einen Sachverständigen. Nach dem Einbau der Luftbehälter kann das Fahrwerk der Lok lackiert werden und der Einbau der Radsätze erfolgen. Aber nun seht selbst...

20.12.2020

Grüße zum Weihnachtsfest

Wir wünschen, wie in den letzten Jahren auch, allen Freunden, Unterstützern und Partnern unseres Vereins ein besinnliches und ruhiges Weihnachtsfest und ein erfolgreiches Jahr 2021.

08.11.2020

Die Arbeit in der Werkstatt geht uns nicht aus

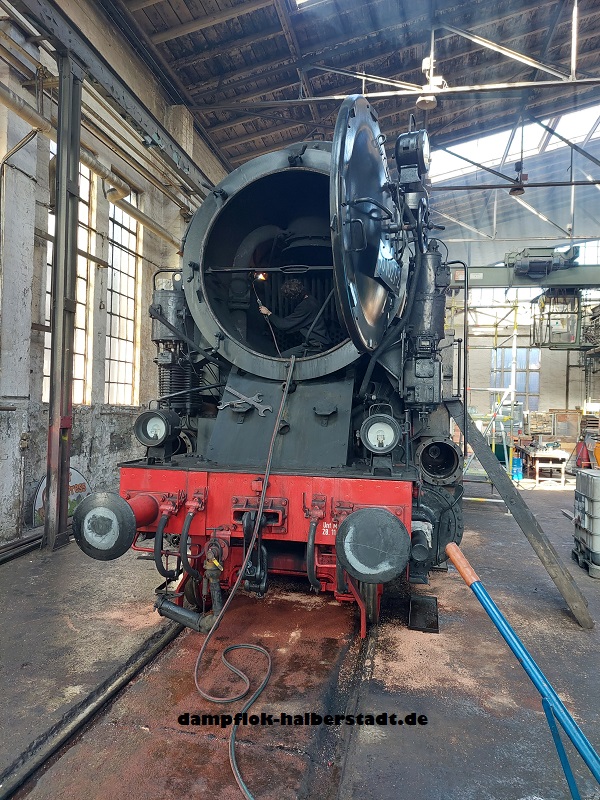

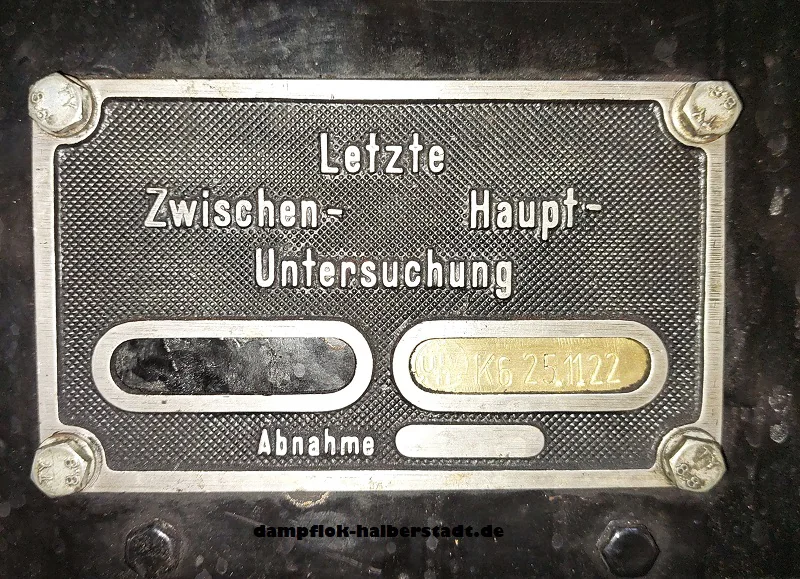

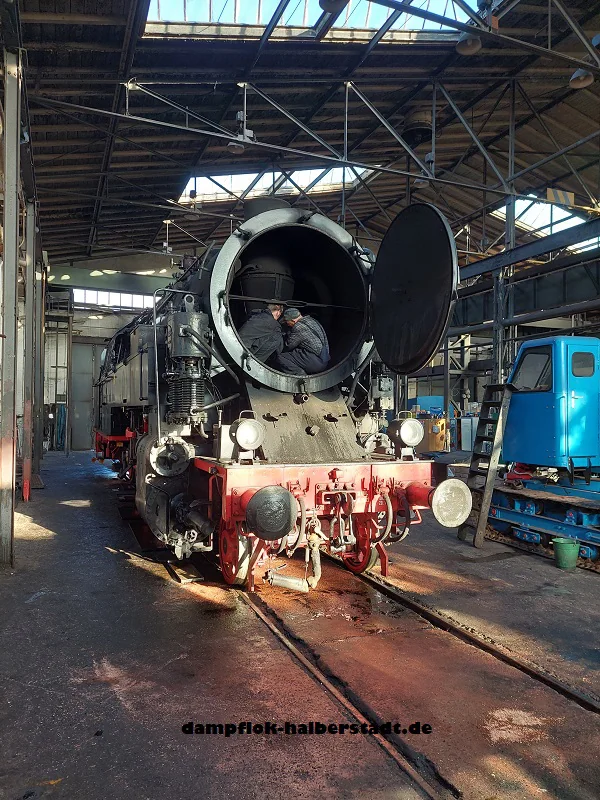

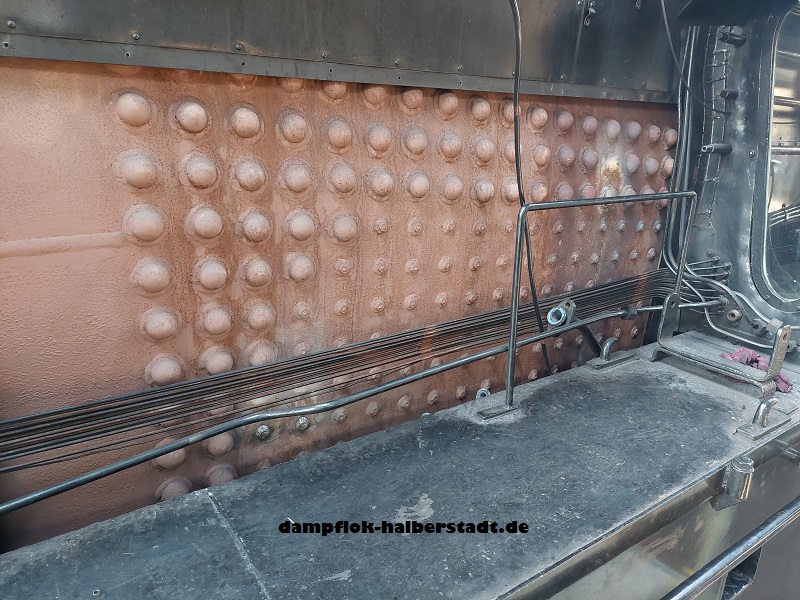

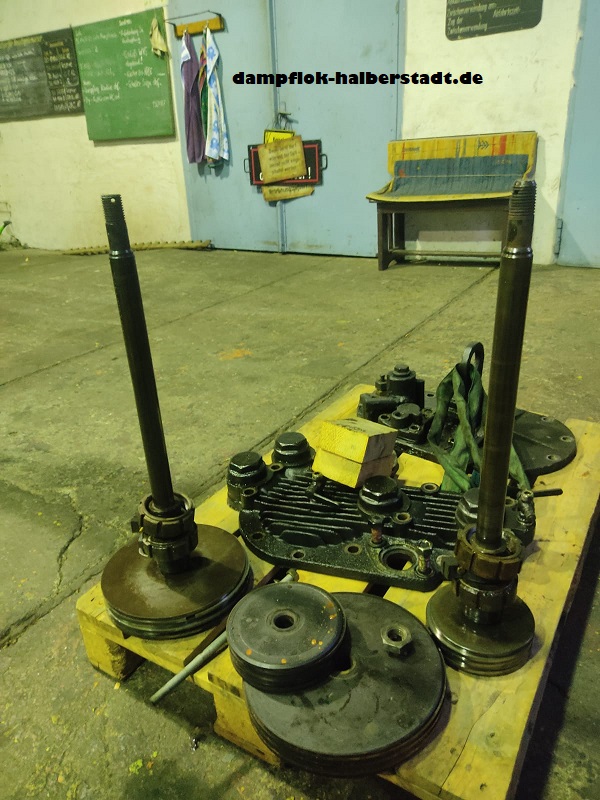

Auch in den letzten Wochen ist uns die Arbeit in der Werkstatt nicht ausgegangen, so musste die 95 1027-2 für die Ende November anstehende Bremsrevision vorbereitet werden. Dazu haben unsere Bremsschlosser alle Bremsklotzsohlen gewechselt und die Bremse gestellt. Anschließend wurde die Lok vorerst entwässert, damit bei eintretendem Frost keine Schäden an der Lok entstehen können. Auch die Arbeiten an unserer V10B laufen natürlich weiter. Es wurden 2 neue Gelenkbolzen für die Kuppelstangen angefertigt und auch die mechanische Bremse macht Stück für Stück Fortschritte, hier wurden die ersten Buchsen gedreht und eingepresst. Aber seht doch einfach selbst...

04.10.2020

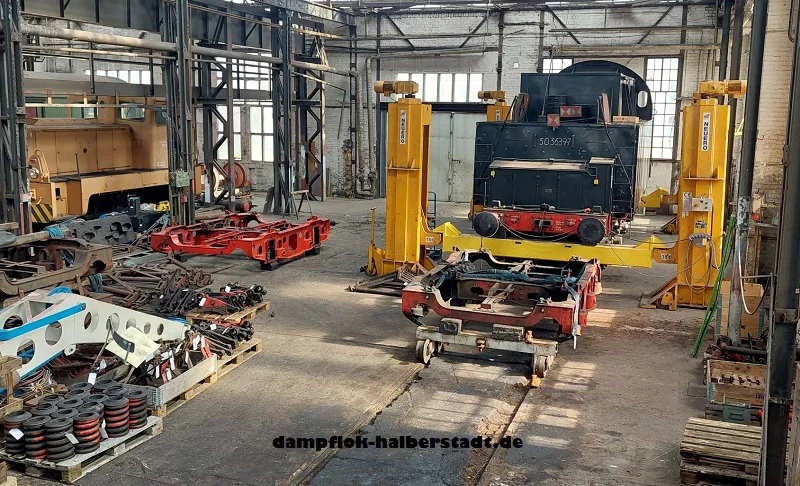

Die Radsätze müssen raus - unser Hubwerk in Aktion

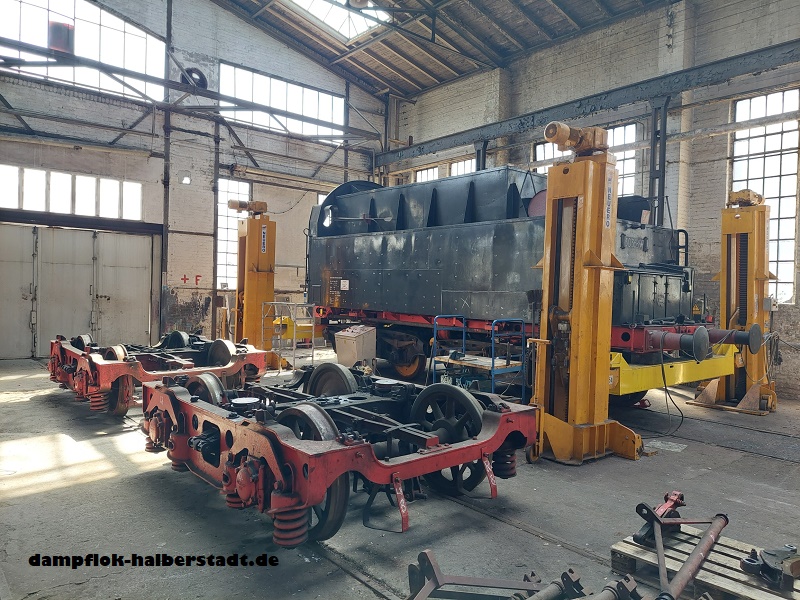

Während wie bereits berichtet ein Teil unseres Personals in Staßfurt zum Dampflokfest war, wurde natürlich auch in der Werkstatt weitergearbeitet. So stand am 26.09.2020 das Anheben unserer V10B  und das Ausachsen auf dem Programm. Dabei kamen zu ersten Mal unsere neuen Traversen zum Einsatz, an dieser Stelle noch einmal ein Dankeschön an die Stabakon Blankenburg GmbH für die Unterstützung. Anschließend werden nun die Achslager abgesattelt und befundet, sehr wahrscheinlich muss der Weißmetallausguß aller Achslager erneuert werden. Nun kann auch die Prüfung der Radsätze in Auftrag gegeben werden.

29.09.2020

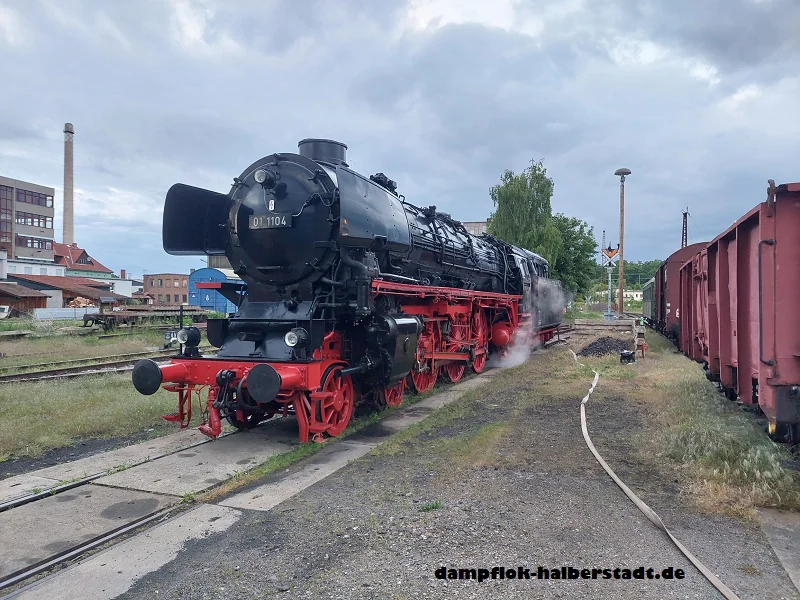

Die 95 1027-2 unterwegs in Thüringen und Sachsen Anhalt

Nachdem die allgemeine Situation es wieder zulässt sind auch wieder Veranstaltung wie Dampflokfeste möglich, so waren wir mit der Bergköngin vom 18.-20.09.2020 im Bw Arnstadt zum Eisenbahnfest. Danach wurde die Lok gleich nach Staßfurt überführt um an der Jubiläumsveranstaltung "30 Jahre Eisenbahnfreunde Staßfurt" teilzunehmen. Wie immer dürfen natürlich ein paar Bilder von den Veranstaltungen nicht fehlen.
